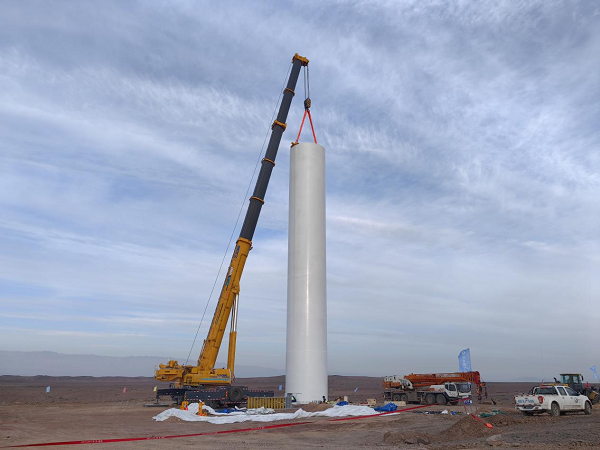

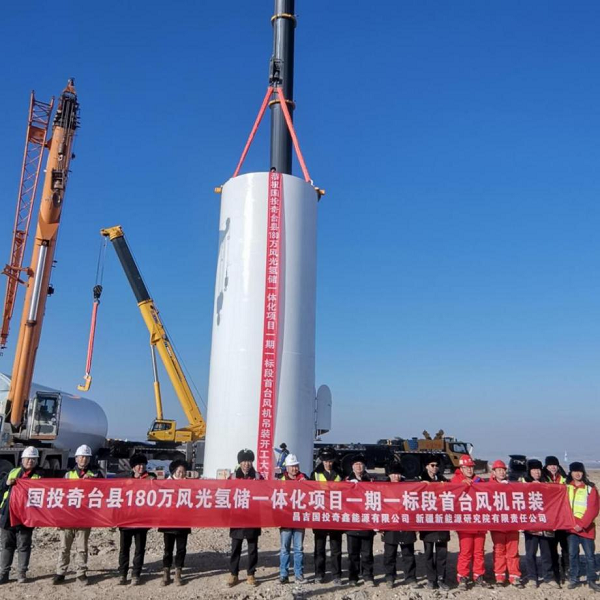

年末将至,,,,,,,,新能源研究院锚定全年目标,,,,,,,,全力奋战。。。。。。近日,,,,,,,,随着首台风机一、二节塔筒的精准对接,,,,,,,,由新能源研究院承建的昌吉国投奇台180万千瓦风光氢储一体化项目一标段10万千瓦风电EPC总承包项目工程首台风机塔筒吊装顺利开工。。。。。。


该项目位于奇台县五马场乡,,,,,,,,项目总装机容量100兆瓦,,,,,,,,安装15台单机容量6.7兆瓦风力发电机组,,,,,,,,轮毂高度110米,,,,,,,,塔筒分5段,,,,,,,,单套重量为558.134吨,,,,,,,,总工程量为8372.01吨。。。。。。2024年1月中旬15台风机将全部完成1至2节32.72米的塔筒安装,,,,,,,,2024年8月底完成15台风机全部安装工作。。。。。。该风电场建成后,,,,,,,,将进一步增强新能源研究院风电设备安装经验,,,,,,,,助力当地构建更加清洁、低碳、安全、高效的能源体系。。。。。。

新能源研究院高度重视该项目建设,,,,,,,,为确保本次风机吊装任务安全高效进行,,,,,,,,新能源研究院项目部自首台风机基础浇筑以来,,,,,,,,超前策划、精心组织,,,,,,,,成立工程建设工作组,,,,,,,,多次召开专题会议,,,,,,,,研究编制专项吊装施工方案,,,,,,,,选派3名技术骨干常驻项目现场,,,,,,,,明确分工、压实责任,,,,,,,,从“优质、创新、绿色、效益、数字、廉洁”六个维度抓好工程建设;;;;;;同时,,,,,,,,抓牢项目施工全过程安全管理,,,,,,,,迎难而上,,,,,,,,积极应对风沙、严寒等影响吊装工作的不利因素,,,,,,,,坚决克服侥幸心理和麻痹思想,,,,,,,,严格落实集团公司安全生产要求,,,,,,,,着力打造安全文明工程施工环境,,,,,,,,确保项目安全、高效、有序推进。。。。。。
首台风机塔筒的顺利吊装,,,,,,,,极大增强了项目全体人员的信心。。。。。。今后,,,,,,,,新能源研究院将继续团结一致、攻坚克难,,,,,,,,抓安全、保质量、抢进度,,,,,,,,以高度的责任心和使命感,,,,,,,,确保完成项目建设工作,,,,,,,,为集团公司高质量发展作出积极贡献。。。。。。
